完美!283吨“钢铁巨人”80米高空牵手
2025-11-06 11:12:00

   近日,位于绵阳科技城新区的产学研成果转化中心(云上大学城)项目建设现场传来捷报——连接两座核心塔楼的3#钢连廊经过精密作业,成功完成高空吊装并精准对接预设节点。这一重达283吨的钢结构连廊,让双塔在80米高空完美“牵手”,也标志着该项目整体空间联动格局即将全面成型。

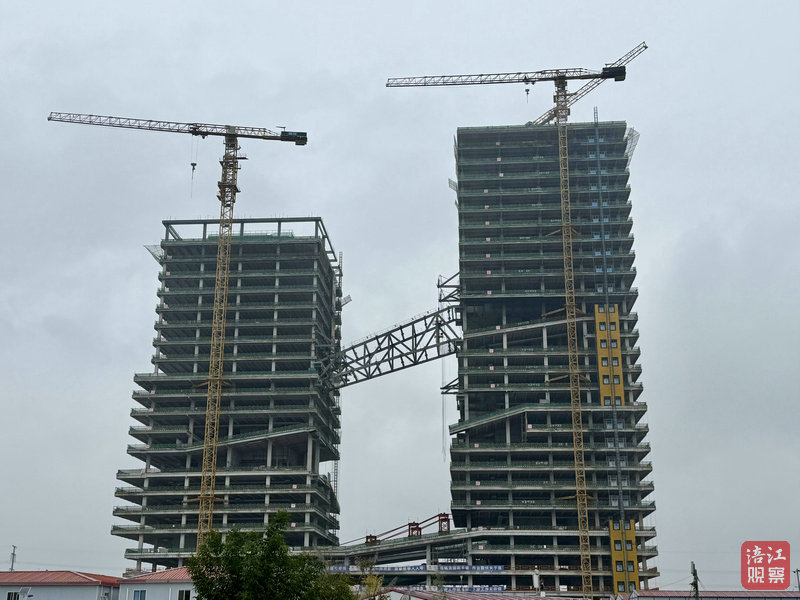

  11月5日上午,记者在项目现场看到,项目主体结构基本成型,工人们在各自岗位上来回穿梭,机械声、电焊声不绝于耳,一片繁忙的景象。两幢高楼之间,一座钢连廊悬空而架,看上去十分壮观。

  据了解,绵阳科技城新区产学研成果转化中心项目工程总建筑面积为14.58万平方米,其中地上建筑面积为10.26万平方米,以2栋高层办公建筑为主,其中1#楼共27层,建筑高度127.6米;2#楼共21层,建筑高度98.8米。双主楼采用钢管混凝土柱+混凝土核心筒结构,并通过3个连廊相互连接。

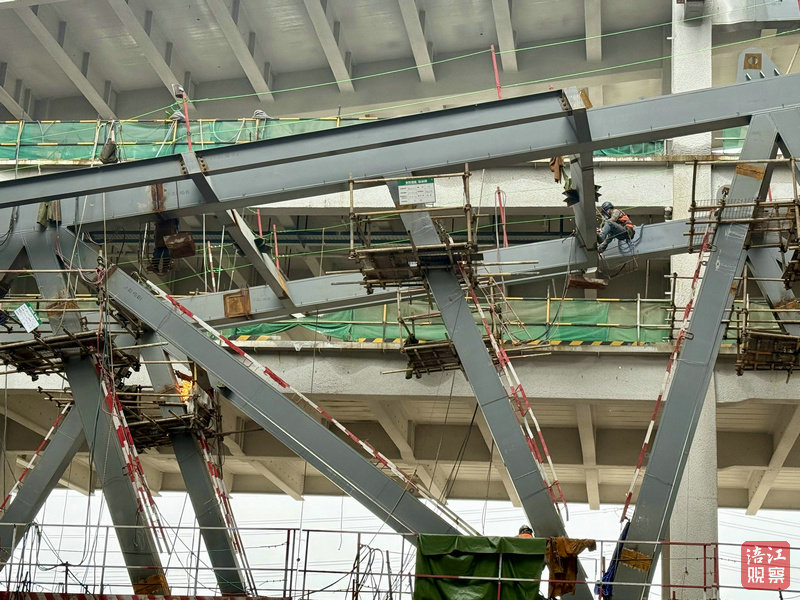

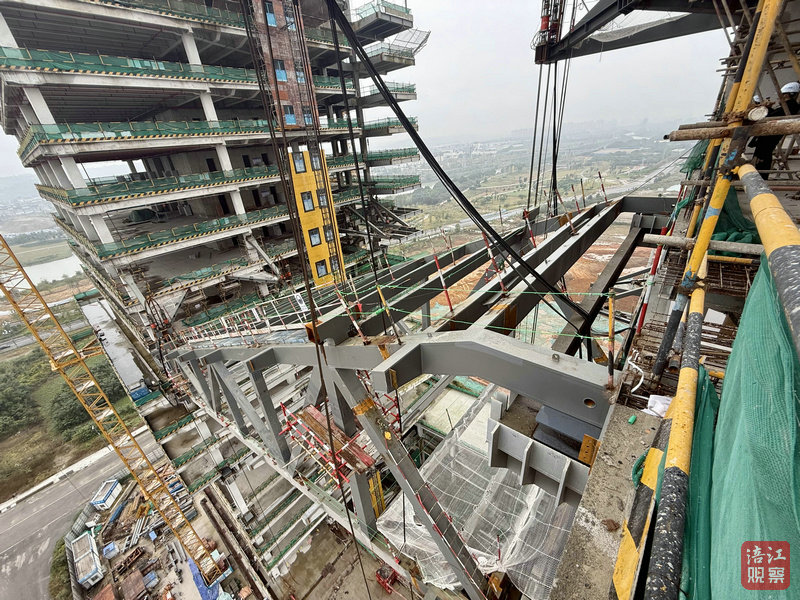

  “连廊主杆采用焊接矩形钢管结构,最大截面达600mm×400mm×40mm×40mm,三座连廊总吨位超过850吨,其中,跨度最长的是2#连廊有43.8米,最重的1#连廊重量达到了约299吨。” 项目部副经理况野告诉记者,项目部根据裙楼及连廊结构设计特点和现场施工条件,采用“楼面拼装,整体提升”的施工方案,先完成连廊整体拼装,再将其一次性吊装至预定高度并完成对位。

  如何成功把这些200多吨的“庞然大物” 精准地提至两座主楼之间?况野介绍,他们根据结构的特性,在吊装过程中采用了“吊点油压均衡,结构姿态调整,位移同步控制,分级卸载就位”的同步提升与卸载落位控制策略。

  “我们在两栋建筑之间共设有多个吊点和多台液压提升器,每台液压提升器设置一套行程传感器,用于测量提升过程中各提升器的位移同步性。”况野说,在这个过程中,主控计算机会根据各传感器的位移检测信号及其差值,构建“传感器-计算机-泵源控制阀-提升器控制阀—液压提升器-提升单元”的闭环控制系统。

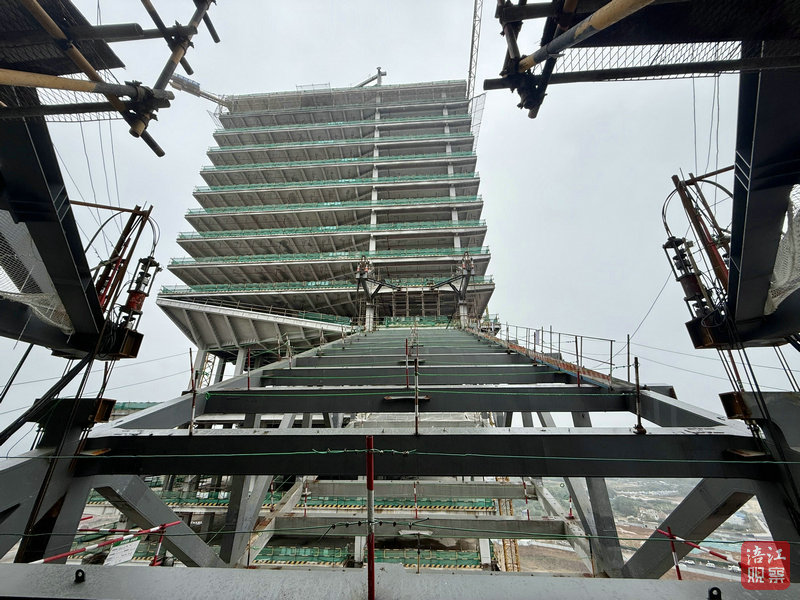

  在最关键的提升环节中,每个行程数据都会由提升器自带传感器采集,结构整体提升高度则需通过测量仪器在吊点位置进行复核,以实现整个提升过程的同步控制。“初始提升时,每提升2米测量一次吊点高度;若同步性良好,调整为每4米测量一次,再根据结果调整各吊点高度保持同步。”况野说,历经10余小时才将钢连廊从地面拉拽提升到指定高度完成对接。

  “此次3#连廊的率先告捷,为整个连廊工程的顺利推进打响了至关重要的‘第一枪’。”况野表示,截至目前,项目主体结构已经完成了95%以上。下一步,将严格把控工程质量与安全,加速推进剩余连廊的吊装、焊接及防腐工程,力争今年11月完成三座连廊的全部吊装,在双塔之间构建起错落有致的空中走廊。

↑建成后效果图

  据悉,该项目建成投用后,各高校和科研单位将在这里开展成果信息发布、学术交流、教育培训、科技赛事、技术交流与合作等,积极推动更多相关科研成果或项目落地绵阳。
